國網大連供電公司:高溫下帶電作業 全力推進重點項目電力遷改工程
中新網遼寧新聞7月22日電 7月18日,大連西中島大連中石油西中島項目電力線路遷改工程順利開展。
按計劃,該遷改工程涉及到的10千伏鼎際線需要停電11小時,但時值夏日旅游旺季,為最大限度減少施工對居民和商鋪用電帶來的影響,國網大連供電公司采用發電車保障與帶電作業相結合的方式,確保遷改范圍外的用戶實現停電“零感知”。
17日14時,大連供電公司派出兩臺中壓發電車提前抵達現場,完成作業期間10千伏鼎際線的供電轉帶接線準備,為次日遷改搶出時間。

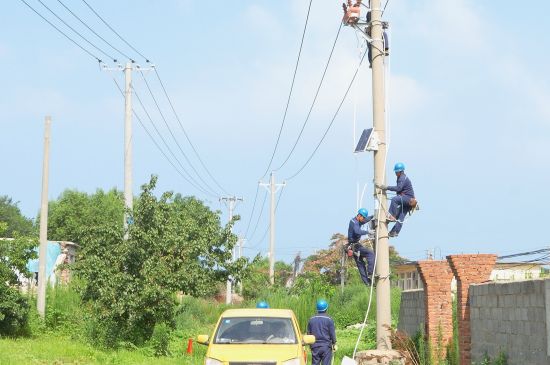

18日凌晨4點,天還未亮,帶電作業人員張吉良和同事便已到達班組開始清點絕緣工具,穿戴防護裝備。7時許,隨著帶電作業車的絕緣臂緩緩升起,張吉良和同事被送至10多米高的半空中。盡管作業此時是一天中相對涼爽的時段,但近期持續的高溫讓清晨的空氣依然悶熱難耐。密不透風的絕緣服在高溫天氣下就像蒸籠一樣,當張吉良和同事完成一個作業點脫下絕緣服時,里層的工作服早已濕透,手掌也被汗水泡出了深深的紋路。 7時30分,伴隨兩組中壓發電車穩定并聯運行的轟鳴聲,10千伏鼎際線下關鍵負荷精準轉供。

為順利完成此次遷改任務,大連供電公司在作業前期組織骨干力量對供電方案反復論證,并依托“網格化”管理提前24小時向8個綜合臺區、27個專變客戶臺區用戶精準推送停電與保電信息。遷改作業共投入運維及帶電作業人員40余人次,提前3小時完成遷改任務。
“供電公司反應迅速、效率極高,完全滿足我們的建設需求,為項目推進提供了堅實保障。”大連西中島公共設施管理有限公司總經理康賓說。
